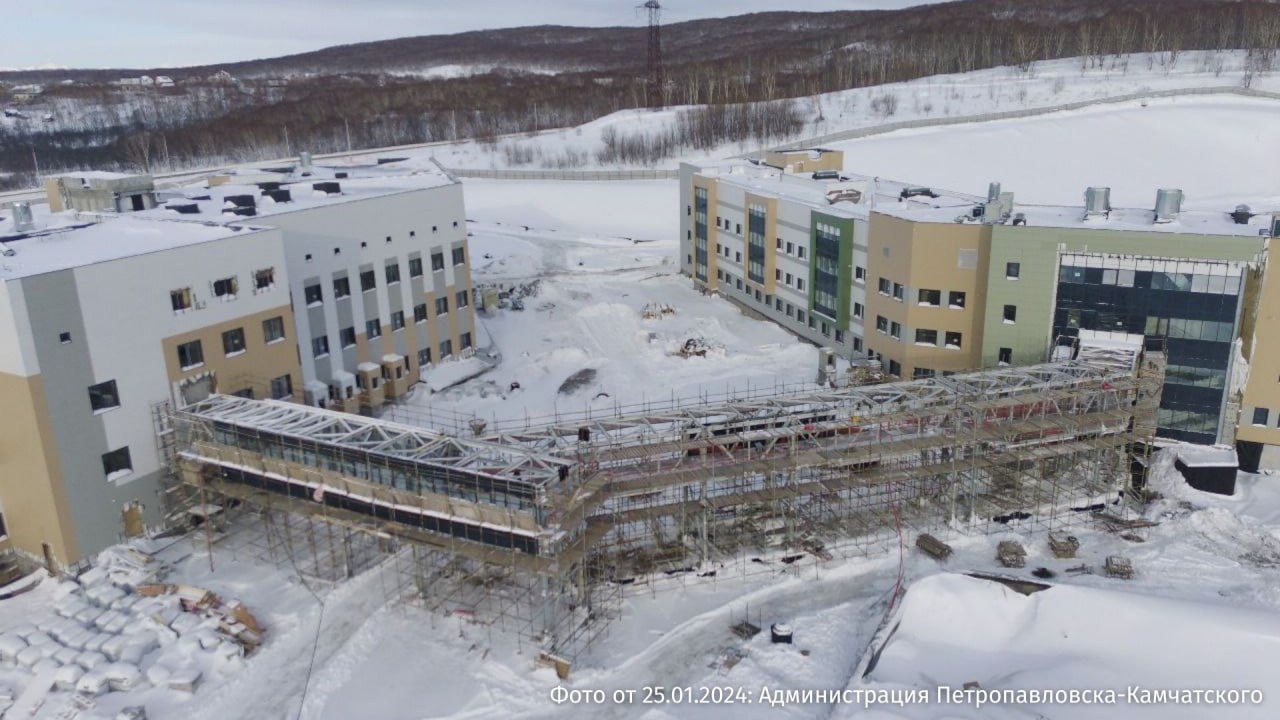

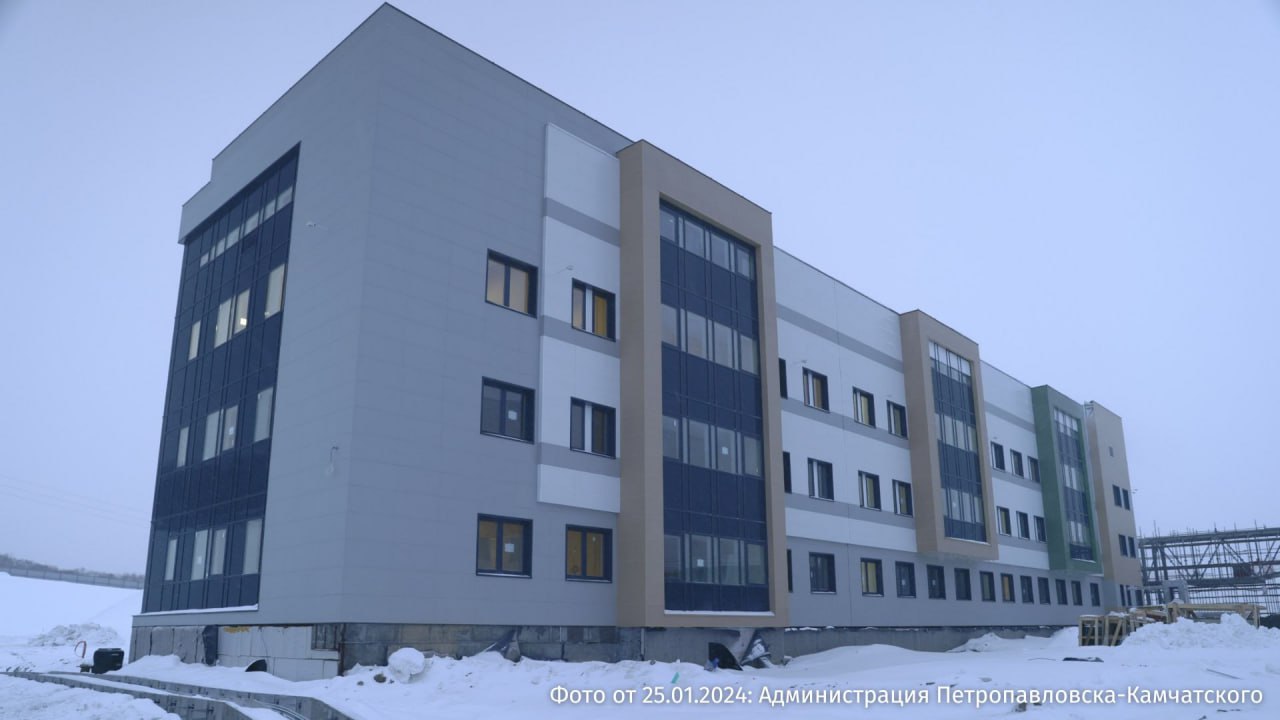

Больше миллиарда рублей пеней и штрафов накопил подрядчик за несдачу краевой больницы на Камчатке. Просрочка составила год. Об этом сообщили в местном арбитражном суде.
Контракт на 13,2 млрд рублей стороны заключили в апреле 2021 года, срок сдачи — конец 2024-го, но к 31 декабря компания выполнила работ всего на 6,3 млрд.
Заказчик — дирекция по строительству — требует еще 1,8 млн рублей штрафов за нарушения на стройке, выявленные в процессе работы. Сторона утверждает, что все нужные документы передавали подрядчику еще в мае 2021-го. В его задачи входило проверять документацию и сообщать о проблемах.
Подрядчик утверждает, что в нарушении сроков виноват заказчик: проектная документация была плохой, технические решения не давали вовремя, список медоборудования согласовывали слишком долго.
Арбитражный суд возбудил уголовное дело.
